消防改造工程服務消防弱電改造施工工程要求規范
來源:消防改造公司 時間:2020-04-19 17:35:29
消防改造工程服務消防弱電改造施工工程要求規范
4.1 施工內容
本弱電工程只有火災報警及消防聯運系統一個子分部工程,主要包括以下分項工程安裝:電氣管路敷設、金屬線槽安裝、導線敷設、報警設備安裝及系統調試。根據本工程的特點,將火災自動報警系統調試作為重點工序進行施工。
4.2 施工組織措施
為保證工程總體進度和質量,開工前必須全面熟悉設計圖紙和有關規范、規程、標準、圖集及技術文件,全面掌握工程的工藝流程、特點和技術要求,作好材料、機具進場的準備工作。在安裝施工進程中,及時了解和把握土建施工進度,積極主動地與土建搞好協調工作,使安裝施工有條不紊地順利進行。
4.3 弱電安裝工藝流程如下圖所示
4.4 主要施工方法
4.3.1 管路敷設
根據設計施工圖紙,管路敷設分為暗敷和明敷。
4.3.1.1 預埋暗配管路工藝流程如下:
預留預埋工作是決定本工程質量和進度的一個極其重要環節,因此施工人員必須要有高度的責任心和豐富的實踐經驗。預埋前,在充分熟悉本專業施工圖紙的基礎上,還要熟悉土建施工圖,做到胸有成竹,防止漏埋、錯埋事故發生。施工時,首先根據設計圖確定出箱、盒位置及管路走向,然后進行管路敷設。管路敷設應沿-近的路線敷設,并盡量減少彎曲,彎曲半徑要大于管外徑的十倍,彎扁程度要小于管外徑的10%。管路及箱、盒固定要牢固,接地要可靠,自檢合格后,經監理工程師檢查、簽字同意后才能隱蔽。
4.3.1.2 吊頂內明配管路工藝流程如下:
吊頂內敷設的管路均按明配管要求施工。首先根據設計測出箱、盒與出線口的準確位置,然后根據測定的位置,把管路的垂直、水平走向彈出線來,按照規范規定的固定點間距尺寸要求,確定出支、吊架的具體位置后開始敷設管路。所有管路均應橫平豎直、排列整齊、固定牢固、固定點間距勻均。由于采用鍍鋅鋼管,因此管路連接方式采用螺紋連接,鋼管間、鋼管與鋼盒間采用專用接地卡固定跨接接地線,嚴禁采用熔焊跨接接地。整個管路不少于2處與接地干線連接,并在穿有消防控制、通信和警報線路的管路表面涂防火涂料。管路敷設完成,先自檢合格,再由監理工程師簽字確認后方可進入下一道工序。
4.3.2 金屬線槽安裝工藝流程:
根據設計確定出金屬線槽的安裝位置,測量定位,安裝金屬線槽的支、吊架,固定間距不應大于1.5~2m,采用金屬膨脹螺栓固定,金屬線槽連接采用專用連接板,接頭處縫隙要緊密平直,非鍍鋅金屬線槽在連接板的兩端用不小于4mm2軟銅線作跨接接地線。金屬線槽及其支架應橫平豎直,固定牢固,應不少于2處與接地干線可靠連接。金屬線槽轉彎處的彎曲半徑應不小于線槽內電纜-小允許彎曲半徑。在敷設消防控制、通信和警報線路的金屬線槽表面需進行涂防火涂料處理。
4.3.3 電纜、電線敷設
4.3.3.1 電纜敷設工藝流程
檢查電纜規格型號是否符合設計要求,電纜外觀是否完好無損,有無產品合格證及質保書;敷設前按設計和實際路徑計算每根電纜的長度,合理安排每盤電纜以減少電纜接頭,避免浪費;敷設時,先測試電纜絕緣電阻,絕緣測試合格后方能敷設,并按事先畫出的排列圖表有序地敷設,每放完一根,就整理一根,卡固一根。施放電纜要有專人負責,專人檢查,保證指揮順暢。電纜不得在支架及地面上磨擦拖拉,敷設完后在出入箱、盤柜及管子管口處作密封處理,并在電纜的首端、末端和分支處設標志牌。
4.3.3.2 電線敷設工藝流程:
根據設計圖紙確定出敷設部位電線的規格型號及數量,清除金屬線槽及管內雜物和積水,并檢查各個管口的護口是否齊整。管內穿線時,兩人穿線時要配合協調,一拉一送,不得硬拉硬送;電線在管內不得有接頭和扭結,所有接頭設在接線盒內。線槽敷設時,電線在線槽內有一定余量,不得有接頭,并按回路編號分段綁扎,綁扎點間距不大于2m。剖開電線絕緣層時,不得劃傷芯線,芯線連接后要搪錫,絕緣帶要包纏均勻嚴密,絕緣良好;在分支線的連接處,干線不得受到支線的橫向拉力。電線敷設完成后,用500V兆歐表對所有回路電線進行線間及對地絕緣電阻測試,絕緣電阻值不得低于20兆歐,并作好絕緣測試記錄。
4.3.4 消防報警設備安裝工藝流程:
火災自動報警設備的安裝位置要嚴格按照設計圖紙施工,不得隨意更改。
4.3.4.1 控制設備安裝
根據控制設備的尺寸,制作型鋼基礎,并除銹刷漆,焊好接地螺栓,按控制設備的設計安裝位置,用水平尺找好平直度后,固定在靜電地板下。在安裝靜電地板的相關人員配合下,按設計圖紙的排列要求,從中間開始,向兩邊逐臺就位,找正平直度后用鍍鋅螺栓將設備固定在型鋼基礎上,并將控制設備及型鋼基礎可靠接地。
4.3.4.2 端子箱安裝
設置在弱電豎井內的端子箱,應根據設計要求的高度及位置,采用金屬膨脹螺栓將箱體固定在墻壁上,管子進箱處帶好護口,將干線和支線分別引入,箱體與接地干線可靠連接。
4.3.4.3 探測器安裝
感溫感煙探測器應水平安裝,當不可避免傾斜安裝時,傾斜角不要大于45°,底座固定必須牢靠。探測器距墻、梁邊的水平距離要大于0.5m,其周圍0.5m內不得有遮擋物。探測器至空調送風口邊的水平距離不得小于1.5m,至多孔送風頂棚孔口的水平距離不應小于0.5m;線型紅外線感煙探測器的光束軸線至頂棚的垂直距離為0.3~1.0m,距地高度不超過20m。探測器至側墻水平距離不應大于7m,且不應小于0.5m,其發射器和接收器之間的距離不應超過100m。
4.3.4.4 設備校接線
對所有回路的導線進行絕緣電阻測試,測試合格后進行校、接線工作。剝去導線絕緣層,使用校線耳機,兩人分別在線路兩端逐根核對導線并編號。將導線留夠一定長度余量,然后綁扎成束,設置在端子板兩側,按端子接線圖對號入座搪錫后接入端子板。箱、柜內接線應整齊,回路編號應齊全,標識應正確。
4.3.4.5 系統接地
系統接地
4.3.5 系統調試工藝流程:
為了保證新安裝的火災自動報警系統能安全可靠地投入運行,性能達到設計的技術要求,在系統安裝施工過程中和設入運行前,要進行一系列的調整試驗工作,調整試驗的主要內容包括調試的準備工作、線路測試、系統接地測試、單回路調試、系統調試。因此將調試工作作為弱電工程的重點內容進行施工。
4.3.5.1 調試前的準備工作
調試人員在系統調試進場前,要認真閱讀、讀懂系統原理圖、平面圖,透徹理解設計意圖,了解火警設備的性能及技術指標,對有關數據的整定值、調整技術標準做到心中有數,在充分理解設計要求和要達到的報警及聯動控制功能后,方可進行調試工作。
4.3.5.2 線路測試
1) 外部檢查
按圖紙檢查各種配線情況,首先檢查強電、弱電線路是否按要求敷設到位,有無強、弱電線、纜共管的現象;其次是各種火警設備接線是否正確,接線排列是否合理,接線端子處標牌編號是否齊全。
1) 線路校驗
將被校驗回路中的各個部件裝置與設備接線端子打開,查對傳輸線路敷設、接線是否正確,檢查探測回路線、通信線是否短路或開路,測試導線對導線、導線對地的絕緣電阻值,其絕緣電阻值不應小于20兆歐。
4.3.5.3 系統的接地測試
檢查各火警設備的接地是否正確,測試接地電阻值是否小于1歐。
4.3.5.4 單回路調試
1) 開通火災報警控制器,逐項對以下功能進行檢查和測試:測試功能,顯示功能,開關功能,打印功能,屏蔽功能,事件監測功能,存儲功能,消音、復位功能,故障報警功能,火災優先功能,報警記憶功能,電源自動轉換及備用電源的自動充電功能,備用電源的欠壓、過壓報警功能等。
2) 打開火災報警控制器的自動測試開關,對本系統所有回路的探測器、模塊進行一次火警自測,按打印機打出的結果進行分析處理。
3) 對所有感煙、感溫探測器逐個進行吹煙、加溫測試,觀察探測器確認燈是否發光,觀察消防控制室控制器所報警的地址是否對應正確。
4) 將所有手動報警按鈕逐個按下,觀察控制器是否按對應編碼報警,就地按鈕指示燈是否顯示燈亮。
5) 逐個按下所有消火栓報警按鈕,觀察控制器是否收到對應的報警信號。
6) 對所有消防電話插孔逐個插入電話對講機,測試其與消防電話總機聯系情況是否良好。
7) 逐個打開噴淋末端放水裝置,觀察水流指示器是否動作,控制器是否收到對應的報警信號。
8) 逐個開通消防廣播,檢查廣播工作是否正常,再在開通背景音樂的情況下檢查其切換動作是否正確可靠。
9) 聯動設備單體測試:開通聯動控制臺,檢查其受電等情況是否正常。對消防電梯控制箱發出信號,通過消防中心顯示屏觀察電梯是否準確無誤返回首層。對正壓送風機、排煙機控制箱發出動作信號,觀察其動作是否準確,有無信號返回消防中心。對防火卷簾門控制箱發出信號,觀察防火卷簾門是否降下,有無信號返回消防中心。通過聯動控制臺上的水泵啟動按鈕,分別讓消火栓泵、噴淋泵啟動和運轉,觀察各種信號是否都能正確地返回消防中心。打開濕式報警閥,觀察噴淋泵是否啟動和運轉,返回信號是否正確。
4.3.5.5 系統調試
投入主電源,將消防所有設備置于自動狀態,利用模擬信號(如對探測器吹煙、按下報警按鈕等)或手動裝置(如打開噴淋末端放水裝置等),對整個系統進行測試:探頭吹煙(加溫)或按下手動報警按鈕,發出火警信號,觀察電梯是否全部返回首層,并接收其反饋信號,顯示其狀態。切斷著火層及相鄰層的非消防電源,接通應急燈及標志燈;強切啟動著火層及相鄰層的消防廣播;控制停止有關部位的空調機,關閉電動防火閥,并接收其反饋信號,顯示其狀態。啟動有關部位的防排煙風機及排煙閥,并接收其反饋信號,顯示其狀態。開啟著火層及相鄰層的正壓送風口,并接收其信號,顯示其狀態。疏散通道上的防火卷簾門在感煙探測器動作后,下降至1.8m,待感溫探測器動作后下降到底,并接收其反饋信號,顯示其狀態。按下消火栓按鈕,觀察消火栓泵能否直接啟動,并接收其反饋信號,顯示其狀態。打開噴淋末端放水裝置水流指示器動作,觀察噴淋泵是否動作,并接收其反饋信號,顯示其狀態。
火警自動報警及聯動系統在調試后連續運行120h無故障,填寫測試報告,申請消防測試及驗收。
消防弱電系統施工實操技術方案
本次內容是關于消防弱電系統的,主要涉及火災自動報警、聯動控制、消防電話對講等。如有不恰當之處,請在文章末尾處留言指正。
一、配線
1、管內或線槽內的穿線應在建筑抹灰及地面工程結束后進行。
2、穿線前應將管內或槽內的積水及雜物清除干凈,對于管道可采用以下方法:
1)、采用0.25Mpa的壓縮空氣吹入已敷好的管子。
2)、采用綁著擦布成拖把狀的鋼絲在管內來回拉數次。
3、管路清掃后隨即向管內吹入滑石粉,并在管子端部安上護線套。
4、不同系統、不同電壓等級、不同電流類別的線路,不應穿在同一管內或線槽的同一槽孔內。
5、水平敷設的報警系統傳輸線路穿管敷設時,不同防火分區的線路不宜穿入同一根管內。
6、探測器的“+”線應為紅色,“一”線應為藍色,聯動系統的線,其顏色按功能用途區分,相同用途的導線顏色應一致。
7、導線在管內或線槽內不應有接頭或扭結,導線的接頭應在接線盒內焊接或用端子連接。
8、導線通過變形縫的兩側應固定,并留有適當余量。
9、導線敷設后,應對每回路的導線用500V的兆歐表測量絕緣電阻,其對地絕緣電阻值不應小于20兆歐。
二、報警設備的安裝
火災探測器的安裝
11、探測器應按設計要求區分的類型選用,并且要逐個進行模擬試驗,經試驗合格后才能使用。
12、感煙、感溫探測器具體安裝位置應符合下列規定:
1)、探測器至墻壁、梁邊的水平距離,不應小于0.5米。
2)、探測器周圍0.5米內不應有遮擋物。
3)、探測器至空調送風口邊的水平距離,不應小于1.5米;至多孔送風頂棚孔口的水平距離不應小于0.5米。
4)、在寬度小于3m的內走道頂棚上設置探測器,宜居中布置;感溫探測器的安裝間距,不應超過10m;感煙探測器的安裝間距,不應超過15m;探測器距離端墻的距離,不應大于探測器安裝間距的一半。
5)、探測器宜水平安裝,當必須傾斜時,傾斜角不應大于45度。
13、探測器底座應固定牢靠,并應使探頭報警燈面對從主要入口處便于觀察的方向。
14、探測器的端子應根據不同類型,按照功能與極性正確聯線,其導線連接必須可靠壓接,線頭搪錫時,不得使用帶腐蝕性的助焊劑。
15、探測器及底座的外接導線,應留有不小于15厘米的余量,入端處應有明顯標志。
16、探測器底座穿線孔宜封堵,安裝完畢后的探測器底座應采取保護措施。
17、探測器在即將調試時方可安裝,在安裝前應妥善保管,并應采取防塵、防潮、防腐蝕措施。
模塊的安裝
18、模塊應按設計要求選用不同類型的模塊。
19、模塊具體安裝方式按要求可分:
1)、集中放置的模塊箱內的安裝。
2)、現場就地模塊盒內的安裝。
20、模塊安裝應固定牢靠,其導線的連接應按信號線、電源線之功能正確聯線,其導線連接必須可靠壓接,線頭搪錫時,不得使用帶腐蝕性的助焊劑。
21、模塊在盒和箱內的安裝聯線后的穿線孔應封堵。
手動火災報警按鈕的安裝
22、手動火災報警按鈕,應安裝在墻上距地(樓)面高度1.5米處,應安裝牢固,不得傾斜;按鈕的外接導線,應留有不小于10厘米的余量,且在其端部應有明顯標志。
火災報警聯動控制器的安裝
23、設備安裝前土建工作應具備以下條件:
1)、屋頂、樓板施工完畢,不得有滲漏;
2)、結束室內地面工作;
3)、預埋件及預留孔洞符合設計要求,預埋件應牢固;
4)、門窗安裝完畢;
5)、對安裝設備有影響的裝飾工作全部結束。
24、火災報警聯動控制器在墻上安裝時,其底邊距地(樓)面高度不應小于1.5米;落地安裝時,其底端宜高出地坪0.1--0.2米。控制器應安裝牢固,不得傾斜,安裝在輕質墻上時應采取加固措施。
25、引入控制器的電纜或導線,應符合下列要求:
1)、配線應整齊,避免交叉,并應固定牢靠;
2)、電纜芯線和所配導線的端部,均應標明編號,并與圖紙一致,字跡清晰不易褪色;
3)、端子板的每個接線端,接線不得超過2根;
4)、電纜芯和導線的端部,應留有不小于20厘米的余量;
5)、導線應綁扎成束;
6)、導線引入線穿線后,在進線管處應封堵。
26、控制器與主電源引入線,應直接與消防電源連接,嚴禁使用電源插頭,主電源應有明顯標志。
27、控制器的接地應牢固,并有明顯標志。其接地電阻應符合以下要求:
1)、工作接地電阻值應小于4歐。
2)、采用聯合接地時,接地電阻應小于1歐。
消防控制設備的安裝
28、消防聯動控制設備在安裝前,應進行功能檢查,不合格者不得安裝。
29、消防控制設備的外接導線,當采用金屬軟管作套管時,其長度不宜大于2米,且應采用管卡固定,其固定點間距不應大于0.5米。金屬軟管與消防控制設備的接線盒(箱)應采用鎖母固定,并應根據配管規定接地。
30、消防控制設備外接導線的端部,應有明顯標志。
31、消防控制設備盤(柜)內不同電壓等級,不同電流類別的端子,應分開,并有明顯標志。
消防對講電話系統的安裝
32、系統主機的安裝可參照火災報警聯動控制器進行安裝。
33、消防對講電話插孔的安裝可參照手動火災報警按鈕安裝。
系統接地裝置的安裝
34、工作接地線應采用銅芯絕緣導線或電纜,不得利用鍍鋅扁鐵或金屬軟管。
35、當采用聯合接地時,應用專用接地干線,由消防控制室引至接地體,其線芯截面積不應小于16平方毫米,在通過墻壁時,應穿入鋼管或其它堅固的保護管。
36、由消防控制室接地板引至各消防設備的接地線應選用銅芯絕緣軟線,其線芯截面積不應小于4平方毫米。
37、工作接地線與保護接地線必須分開,保護接地導體不得利用金屬軟管。
接地裝置施工完畢后,應及時作隱蔽工程驗收。
三、火災自動報警系統的調試
調試前的準備
38、調試前應對系統設備作以下查驗:
1)、設備的規格、型號、數量、備品備件是否符合圖紙設計要求
2)、檢查產品合格證、產品說明書、操作說明書、編程手冊等資
料是否齊全。
3)、檢查設備外觀是否完好,插接件及連線有無松動與脫接。
39、按GB50166-92檢查系統的施工質量,檢查導線的連接、絕緣包扎、配線及金屬槽管間的接地跨接等施工質量情況。
40、檢查系統線路,對錯線、開路、短路和虛焊等進行處理。
41、進一步查對以下情況并作必要的妥善處理:
1)、竣工后的系統配置是否符合設備的技術要求。
2)、檢查原測試的絕緣電阻與接地電阻。
42、認真閱讀產品說明書、操作說明書、編程手冊等資料。
43、火災自動報警系統的調試應在建筑內部裝修和施工結束后進行。
調試
44、調試負責人必須由資深的專業人員擔任,所有調試人員應職責分明。
45、調試中應特別注意強弱電結合部,防止強電竄入弱電,造成人員傷亡和設備損壞事件。
46、調試中應先進行單機通電檢查后作系統調試。
47、通過逐個單機通電檢測,剔除不報或誤報的探測器、手動報警按鈕。
48、區域機、主機通電前工作接地\安全接地應作以下檢查:
1)、自檢正常后方可接入報警回路進行報警部分的調試。
2)、聲光警報器等火災警報裝置先外接直流電源進行功能檢查。
3)、火災事故廣播可用外接揚聲器或監聽揚聲器作放音檢查。
4)、消防控制設備可用三用表,外接燈泡、繼電器等進行檢查。
49、火災自動報警系統通電后,應按GB4717的要求進行相關功能檢驗。
50、單機調試后,應進入如下系統調試:
1)、報警回路逐個接入,一個回路調試正常后,再接入下一個回路。
2)、對探測器、按鈕等逐個進行檢驗,排除錯號、重號。
3)、根據設計要求,進行控制功能軟硬件編程,并在檢查控制模塊、聯動繼電器的動作符合編程指令后,接入控制對象進行聯動調試。
4)、檢查主、備電分別供電時,各項控制和聯動功能是否正常。
51、火災事故廣播的調試開通
1)、測量每個分路電阻,判斷和各式各分路是否短路,開路或未接入揚聲器。
2)、用磁帶播放音樂,由上往下或由下而上依次監聽相鄰層放音情況。
52、固定消防電話和消防電話插孔逐個與消防電話主機進行通話試驗。
53、妥善做好調試完后設備的管理工作。
54、系統調試完畢連續無故障運行120H后,填寫調試報告,申請系統驗收。

4.1 施工內容
本弱電工程只有火災報警及消防聯運系統一個子分部工程,主要包括以下分項工程安裝:電氣管路敷設、金屬線槽安裝、導線敷設、報警設備安裝及系統調試。根據本工程的特點,將火災自動報警系統調試作為重點工序進行施工。
4.2 施工組織措施
為保證工程總體進度和質量,開工前必須全面熟悉設計圖紙和有關規范、規程、標準、圖集及技術文件,全面掌握工程的工藝流程、特點和技術要求,作好材料、機具進場的準備工作。在安裝施工進程中,及時了解和把握土建施工進度,積極主動地與土建搞好協調工作,使安裝施工有條不紊地順利進行。
4.3 弱電安裝工藝流程如下圖所示
4.4 主要施工方法
4.3.1 管路敷設
根據設計施工圖紙,管路敷設分為暗敷和明敷。
4.3.1.1 預埋暗配管路工藝流程如下:
預留預埋工作是決定本工程質量和進度的一個極其重要環節,因此施工人員必須要有高度的責任心和豐富的實踐經驗。預埋前,在充分熟悉本專業施工圖紙的基礎上,還要熟悉土建施工圖,做到胸有成竹,防止漏埋、錯埋事故發生。施工時,首先根據設計圖確定出箱、盒位置及管路走向,然后進行管路敷設。管路敷設應沿-近的路線敷設,并盡量減少彎曲,彎曲半徑要大于管外徑的十倍,彎扁程度要小于管外徑的10%。管路及箱、盒固定要牢固,接地要可靠,自檢合格后,經監理工程師檢查、簽字同意后才能隱蔽。
4.3.1.2 吊頂內明配管路工藝流程如下:
吊頂內敷設的管路均按明配管要求施工。首先根據設計測出箱、盒與出線口的準確位置,然后根據測定的位置,把管路的垂直、水平走向彈出線來,按照規范規定的固定點間距尺寸要求,確定出支、吊架的具體位置后開始敷設管路。所有管路均應橫平豎直、排列整齊、固定牢固、固定點間距勻均。由于采用鍍鋅鋼管,因此管路連接方式采用螺紋連接,鋼管間、鋼管與鋼盒間采用專用接地卡固定跨接接地線,嚴禁采用熔焊跨接接地。整個管路不少于2處與接地干線連接,并在穿有消防控制、通信和警報線路的管路表面涂防火涂料。管路敷設完成,先自檢合格,再由監理工程師簽字確認后方可進入下一道工序。
4.3.2 金屬線槽安裝工藝流程:
根據設計確定出金屬線槽的安裝位置,測量定位,安裝金屬線槽的支、吊架,固定間距不應大于1.5~2m,采用金屬膨脹螺栓固定,金屬線槽連接采用專用連接板,接頭處縫隙要緊密平直,非鍍鋅金屬線槽在連接板的兩端用不小于4mm2軟銅線作跨接接地線。金屬線槽及其支架應橫平豎直,固定牢固,應不少于2處與接地干線可靠連接。金屬線槽轉彎處的彎曲半徑應不小于線槽內電纜-小允許彎曲半徑。在敷設消防控制、通信和警報線路的金屬線槽表面需進行涂防火涂料處理。
4.3.3 電纜、電線敷設
4.3.3.1 電纜敷設工藝流程
檢查電纜規格型號是否符合設計要求,電纜外觀是否完好無損,有無產品合格證及質保書;敷設前按設計和實際路徑計算每根電纜的長度,合理安排每盤電纜以減少電纜接頭,避免浪費;敷設時,先測試電纜絕緣電阻,絕緣測試合格后方能敷設,并按事先畫出的排列圖表有序地敷設,每放完一根,就整理一根,卡固一根。施放電纜要有專人負責,專人檢查,保證指揮順暢。電纜不得在支架及地面上磨擦拖拉,敷設完后在出入箱、盤柜及管子管口處作密封處理,并在電纜的首端、末端和分支處設標志牌。
4.3.3.2 電線敷設工藝流程:
根據設計圖紙確定出敷設部位電線的規格型號及數量,清除金屬線槽及管內雜物和積水,并檢查各個管口的護口是否齊整。管內穿線時,兩人穿線時要配合協調,一拉一送,不得硬拉硬送;電線在管內不得有接頭和扭結,所有接頭設在接線盒內。線槽敷設時,電線在線槽內有一定余量,不得有接頭,并按回路編號分段綁扎,綁扎點間距不大于2m。剖開電線絕緣層時,不得劃傷芯線,芯線連接后要搪錫,絕緣帶要包纏均勻嚴密,絕緣良好;在分支線的連接處,干線不得受到支線的橫向拉力。電線敷設完成后,用500V兆歐表對所有回路電線進行線間及對地絕緣電阻測試,絕緣電阻值不得低于20兆歐,并作好絕緣測試記錄。
4.3.4 消防報警設備安裝工藝流程:
火災自動報警設備的安裝位置要嚴格按照設計圖紙施工,不得隨意更改。
4.3.4.1 控制設備安裝
根據控制設備的尺寸,制作型鋼基礎,并除銹刷漆,焊好接地螺栓,按控制設備的設計安裝位置,用水平尺找好平直度后,固定在靜電地板下。在安裝靜電地板的相關人員配合下,按設計圖紙的排列要求,從中間開始,向兩邊逐臺就位,找正平直度后用鍍鋅螺栓將設備固定在型鋼基礎上,并將控制設備及型鋼基礎可靠接地。
4.3.4.2 端子箱安裝
設置在弱電豎井內的端子箱,應根據設計要求的高度及位置,采用金屬膨脹螺栓將箱體固定在墻壁上,管子進箱處帶好護口,將干線和支線分別引入,箱體與接地干線可靠連接。
4.3.4.3 探測器安裝
感溫感煙探測器應水平安裝,當不可避免傾斜安裝時,傾斜角不要大于45°,底座固定必須牢靠。探測器距墻、梁邊的水平距離要大于0.5m,其周圍0.5m內不得有遮擋物。探測器至空調送風口邊的水平距離不得小于1.5m,至多孔送風頂棚孔口的水平距離不應小于0.5m;線型紅外線感煙探測器的光束軸線至頂棚的垂直距離為0.3~1.0m,距地高度不超過20m。探測器至側墻水平距離不應大于7m,且不應小于0.5m,其發射器和接收器之間的距離不應超過100m。
4.3.4.4 設備校接線
對所有回路的導線進行絕緣電阻測試,測試合格后進行校、接線工作。剝去導線絕緣層,使用校線耳機,兩人分別在線路兩端逐根核對導線并編號。將導線留夠一定長度余量,然后綁扎成束,設置在端子板兩側,按端子接線圖對號入座搪錫后接入端子板。箱、柜內接線應整齊,回路編號應齊全,標識應正確。
4.3.4.5 系統接地
系統接地
4.3.5 系統調試工藝流程:
為了保證新安裝的火災自動報警系統能安全可靠地投入運行,性能達到設計的技術要求,在系統安裝施工過程中和設入運行前,要進行一系列的調整試驗工作,調整試驗的主要內容包括調試的準備工作、線路測試、系統接地測試、單回路調試、系統調試。因此將調試工作作為弱電工程的重點內容進行施工。
4.3.5.1 調試前的準備工作
調試人員在系統調試進場前,要認真閱讀、讀懂系統原理圖、平面圖,透徹理解設計意圖,了解火警設備的性能及技術指標,對有關數據的整定值、調整技術標準做到心中有數,在充分理解設計要求和要達到的報警及聯動控制功能后,方可進行調試工作。
4.3.5.2 線路測試
1) 外部檢查
按圖紙檢查各種配線情況,首先檢查強電、弱電線路是否按要求敷設到位,有無強、弱電線、纜共管的現象;其次是各種火警設備接線是否正確,接線排列是否合理,接線端子處標牌編號是否齊全。
1) 線路校驗
將被校驗回路中的各個部件裝置與設備接線端子打開,查對傳輸線路敷設、接線是否正確,檢查探測回路線、通信線是否短路或開路,測試導線對導線、導線對地的絕緣電阻值,其絕緣電阻值不應小于20兆歐。
4.3.5.3 系統的接地測試
檢查各火警設備的接地是否正確,測試接地電阻值是否小于1歐。
4.3.5.4 單回路調試
1) 開通火災報警控制器,逐項對以下功能進行檢查和測試:測試功能,顯示功能,開關功能,打印功能,屏蔽功能,事件監測功能,存儲功能,消音、復位功能,故障報警功能,火災優先功能,報警記憶功能,電源自動轉換及備用電源的自動充電功能,備用電源的欠壓、過壓報警功能等。
2) 打開火災報警控制器的自動測試開關,對本系統所有回路的探測器、模塊進行一次火警自測,按打印機打出的結果進行分析處理。
3) 對所有感煙、感溫探測器逐個進行吹煙、加溫測試,觀察探測器確認燈是否發光,觀察消防控制室控制器所報警的地址是否對應正確。
4) 將所有手動報警按鈕逐個按下,觀察控制器是否按對應編碼報警,就地按鈕指示燈是否顯示燈亮。
5) 逐個按下所有消火栓報警按鈕,觀察控制器是否收到對應的報警信號。
6) 對所有消防電話插孔逐個插入電話對講機,測試其與消防電話總機聯系情況是否良好。
7) 逐個打開噴淋末端放水裝置,觀察水流指示器是否動作,控制器是否收到對應的報警信號。
8) 逐個開通消防廣播,檢查廣播工作是否正常,再在開通背景音樂的情況下檢查其切換動作是否正確可靠。
9) 聯動設備單體測試:開通聯動控制臺,檢查其受電等情況是否正常。對消防電梯控制箱發出信號,通過消防中心顯示屏觀察電梯是否準確無誤返回首層。對正壓送風機、排煙機控制箱發出動作信號,觀察其動作是否準確,有無信號返回消防中心。對防火卷簾門控制箱發出信號,觀察防火卷簾門是否降下,有無信號返回消防中心。通過聯動控制臺上的水泵啟動按鈕,分別讓消火栓泵、噴淋泵啟動和運轉,觀察各種信號是否都能正確地返回消防中心。打開濕式報警閥,觀察噴淋泵是否啟動和運轉,返回信號是否正確。
4.3.5.5 系統調試
投入主電源,將消防所有設備置于自動狀態,利用模擬信號(如對探測器吹煙、按下報警按鈕等)或手動裝置(如打開噴淋末端放水裝置等),對整個系統進行測試:探頭吹煙(加溫)或按下手動報警按鈕,發出火警信號,觀察電梯是否全部返回首層,并接收其反饋信號,顯示其狀態。切斷著火層及相鄰層的非消防電源,接通應急燈及標志燈;強切啟動著火層及相鄰層的消防廣播;控制停止有關部位的空調機,關閉電動防火閥,并接收其反饋信號,顯示其狀態。啟動有關部位的防排煙風機及排煙閥,并接收其反饋信號,顯示其狀態。開啟著火層及相鄰層的正壓送風口,并接收其信號,顯示其狀態。疏散通道上的防火卷簾門在感煙探測器動作后,下降至1.8m,待感溫探測器動作后下降到底,并接收其反饋信號,顯示其狀態。按下消火栓按鈕,觀察消火栓泵能否直接啟動,并接收其反饋信號,顯示其狀態。打開噴淋末端放水裝置水流指示器動作,觀察噴淋泵是否動作,并接收其反饋信號,顯示其狀態。
火警自動報警及聯動系統在調試后連續運行120h無故障,填寫測試報告,申請消防測試及驗收。
消防弱電系統施工實操技術方案
本次內容是關于消防弱電系統的,主要涉及火災自動報警、聯動控制、消防電話對講等。如有不恰當之處,請在文章末尾處留言指正。
一、配線
1、管內或線槽內的穿線應在建筑抹灰及地面工程結束后進行。
2、穿線前應將管內或槽內的積水及雜物清除干凈,對于管道可采用以下方法:
1)、采用0.25Mpa的壓縮空氣吹入已敷好的管子。
2)、采用綁著擦布成拖把狀的鋼絲在管內來回拉數次。
3、管路清掃后隨即向管內吹入滑石粉,并在管子端部安上護線套。
4、不同系統、不同電壓等級、不同電流類別的線路,不應穿在同一管內或線槽的同一槽孔內。
5、水平敷設的報警系統傳輸線路穿管敷設時,不同防火分區的線路不宜穿入同一根管內。
6、探測器的“+”線應為紅色,“一”線應為藍色,聯動系統的線,其顏色按功能用途區分,相同用途的導線顏色應一致。
7、導線在管內或線槽內不應有接頭或扭結,導線的接頭應在接線盒內焊接或用端子連接。
8、導線通過變形縫的兩側應固定,并留有適當余量。
9、導線敷設后,應對每回路的導線用500V的兆歐表測量絕緣電阻,其對地絕緣電阻值不應小于20兆歐。
二、報警設備的安裝
火災探測器的安裝
11、探測器應按設計要求區分的類型選用,并且要逐個進行模擬試驗,經試驗合格后才能使用。
12、感煙、感溫探測器具體安裝位置應符合下列規定:
1)、探測器至墻壁、梁邊的水平距離,不應小于0.5米。
2)、探測器周圍0.5米內不應有遮擋物。
3)、探測器至空調送風口邊的水平距離,不應小于1.5米;至多孔送風頂棚孔口的水平距離不應小于0.5米。
4)、在寬度小于3m的內走道頂棚上設置探測器,宜居中布置;感溫探測器的安裝間距,不應超過10m;感煙探測器的安裝間距,不應超過15m;探測器距離端墻的距離,不應大于探測器安裝間距的一半。
5)、探測器宜水平安裝,當必須傾斜時,傾斜角不應大于45度。
13、探測器底座應固定牢靠,并應使探頭報警燈面對從主要入口處便于觀察的方向。
14、探測器的端子應根據不同類型,按照功能與極性正確聯線,其導線連接必須可靠壓接,線頭搪錫時,不得使用帶腐蝕性的助焊劑。
15、探測器及底座的外接導線,應留有不小于15厘米的余量,入端處應有明顯標志。
16、探測器底座穿線孔宜封堵,安裝完畢后的探測器底座應采取保護措施。
17、探測器在即將調試時方可安裝,在安裝前應妥善保管,并應采取防塵、防潮、防腐蝕措施。
模塊的安裝
18、模塊應按設計要求選用不同類型的模塊。
19、模塊具體安裝方式按要求可分:
1)、集中放置的模塊箱內的安裝。
2)、現場就地模塊盒內的安裝。
20、模塊安裝應固定牢靠,其導線的連接應按信號線、電源線之功能正確聯線,其導線連接必須可靠壓接,線頭搪錫時,不得使用帶腐蝕性的助焊劑。
21、模塊在盒和箱內的安裝聯線后的穿線孔應封堵。
手動火災報警按鈕的安裝
22、手動火災報警按鈕,應安裝在墻上距地(樓)面高度1.5米處,應安裝牢固,不得傾斜;按鈕的外接導線,應留有不小于10厘米的余量,且在其端部應有明顯標志。
火災報警聯動控制器的安裝
23、設備安裝前土建工作應具備以下條件:
1)、屋頂、樓板施工完畢,不得有滲漏;
2)、結束室內地面工作;
3)、預埋件及預留孔洞符合設計要求,預埋件應牢固;
4)、門窗安裝完畢;
5)、對安裝設備有影響的裝飾工作全部結束。
24、火災報警聯動控制器在墻上安裝時,其底邊距地(樓)面高度不應小于1.5米;落地安裝時,其底端宜高出地坪0.1--0.2米。控制器應安裝牢固,不得傾斜,安裝在輕質墻上時應采取加固措施。
25、引入控制器的電纜或導線,應符合下列要求:
1)、配線應整齊,避免交叉,并應固定牢靠;
2)、電纜芯線和所配導線的端部,均應標明編號,并與圖紙一致,字跡清晰不易褪色;
3)、端子板的每個接線端,接線不得超過2根;
4)、電纜芯和導線的端部,應留有不小于20厘米的余量;
5)、導線應綁扎成束;
6)、導線引入線穿線后,在進線管處應封堵。
26、控制器與主電源引入線,應直接與消防電源連接,嚴禁使用電源插頭,主電源應有明顯標志。
27、控制器的接地應牢固,并有明顯標志。其接地電阻應符合以下要求:
1)、工作接地電阻值應小于4歐。
2)、采用聯合接地時,接地電阻應小于1歐。
消防控制設備的安裝
28、消防聯動控制設備在安裝前,應進行功能檢查,不合格者不得安裝。
29、消防控制設備的外接導線,當采用金屬軟管作套管時,其長度不宜大于2米,且應采用管卡固定,其固定點間距不應大于0.5米。金屬軟管與消防控制設備的接線盒(箱)應采用鎖母固定,并應根據配管規定接地。
30、消防控制設備外接導線的端部,應有明顯標志。
31、消防控制設備盤(柜)內不同電壓等級,不同電流類別的端子,應分開,并有明顯標志。
消防對講電話系統的安裝
32、系統主機的安裝可參照火災報警聯動控制器進行安裝。
33、消防對講電話插孔的安裝可參照手動火災報警按鈕安裝。
系統接地裝置的安裝
34、工作接地線應采用銅芯絕緣導線或電纜,不得利用鍍鋅扁鐵或金屬軟管。
35、當采用聯合接地時,應用專用接地干線,由消防控制室引至接地體,其線芯截面積不應小于16平方毫米,在通過墻壁時,應穿入鋼管或其它堅固的保護管。
36、由消防控制室接地板引至各消防設備的接地線應選用銅芯絕緣軟線,其線芯截面積不應小于4平方毫米。
37、工作接地線與保護接地線必須分開,保護接地導體不得利用金屬軟管。
接地裝置施工完畢后,應及時作隱蔽工程驗收。
三、火災自動報警系統的調試
調試前的準備
38、調試前應對系統設備作以下查驗:
1)、設備的規格、型號、數量、備品備件是否符合圖紙設計要求
2)、檢查產品合格證、產品說明書、操作說明書、編程手冊等資
料是否齊全。
3)、檢查設備外觀是否完好,插接件及連線有無松動與脫接。
39、按GB50166-92檢查系統的施工質量,檢查導線的連接、絕緣包扎、配線及金屬槽管間的接地跨接等施工質量情況。
40、檢查系統線路,對錯線、開路、短路和虛焊等進行處理。
41、進一步查對以下情況并作必要的妥善處理:
1)、竣工后的系統配置是否符合設備的技術要求。
2)、檢查原測試的絕緣電阻與接地電阻。
42、認真閱讀產品說明書、操作說明書、編程手冊等資料。
43、火災自動報警系統的調試應在建筑內部裝修和施工結束后進行。
調試
44、調試負責人必須由資深的專業人員擔任,所有調試人員應職責分明。
45、調試中應特別注意強弱電結合部,防止強電竄入弱電,造成人員傷亡和設備損壞事件。
46、調試中應先進行單機通電檢查后作系統調試。
47、通過逐個單機通電檢測,剔除不報或誤報的探測器、手動報警按鈕。
48、區域機、主機通電前工作接地\安全接地應作以下檢查:
1)、自檢正常后方可接入報警回路進行報警部分的調試。
2)、聲光警報器等火災警報裝置先外接直流電源進行功能檢查。
3)、火災事故廣播可用外接揚聲器或監聽揚聲器作放音檢查。
4)、消防控制設備可用三用表,外接燈泡、繼電器等進行檢查。
49、火災自動報警系統通電后,應按GB4717的要求進行相關功能檢驗。
50、單機調試后,應進入如下系統調試:
1)、報警回路逐個接入,一個回路調試正常后,再接入下一個回路。
2)、對探測器、按鈕等逐個進行檢驗,排除錯號、重號。
3)、根據設計要求,進行控制功能軟硬件編程,并在檢查控制模塊、聯動繼電器的動作符合編程指令后,接入控制對象進行聯動調試。
4)、檢查主、備電分別供電時,各項控制和聯動功能是否正常。
51、火災事故廣播的調試開通
1)、測量每個分路電阻,判斷和各式各分路是否短路,開路或未接入揚聲器。
2)、用磁帶播放音樂,由上往下或由下而上依次監聽相鄰層放音情況。

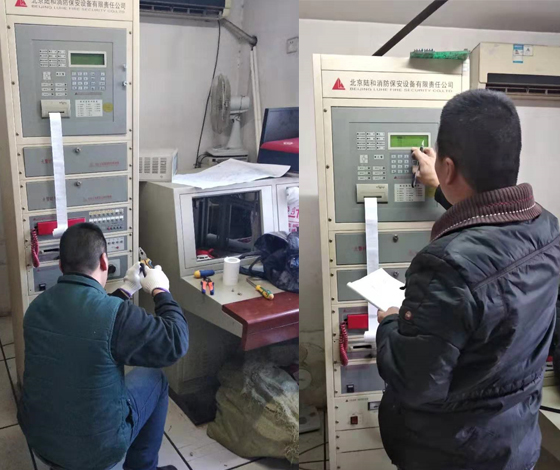

52、固定消防電話和消防電話插孔逐個與消防電話主機進行通話試驗。
53、妥善做好調試完后設備的管理工作。
54、系統調試完畢連續無故障運行120H后,填寫調試報告,申請系統驗收。
